    案例實操丨集中型饋線自動化現場不停電測試方法
    發布時間:2022/10/20武漢市豪邁電力自動化技術有限責任公司

    目前配網自動化系統處于實用化應用階段,配電網饋線自動化功能的更好發揮,對迅速隔離和處理線路故障意義重大。 很多地區配電網系統饋線自動化策略選用集中型饋線自動化,由主站遙控完成故障隔離與非故障區域的供電。 在配電網線路饋線自動化投運前,需要對配電網饋線自動化功能進行測試,同時也要對已投運的系統進行測試,確保饋線自動化系統的正常運行。



    01



    主要思路

    已投運的饋線自動化系統試驗時需保證不影響用戶的正常使用,因此在不停電的狀態下,利用軟件更改備用開關映射至變電站出線開關,現場給備用間隔加模擬量使保護動作,由備用間隔代替變電站出線開關,上傳保護動作信號以及開關跳閘信號,以啟動主站配電網自動化系統饋線自動化功能。 在開閉所DTU裝置上模擬短路接地等故障,配電自動化主站依據后臺相關動作信號,根據后臺數據自動判斷故障區域、彈出故障隔離和供電恢復策略,全自動下發遙控指令對線路開關進行操作,調度人員和運檢部共同判斷主站提供的策略是否正確和故障處理過程的準確性。



    02



    試驗原理及準備工作

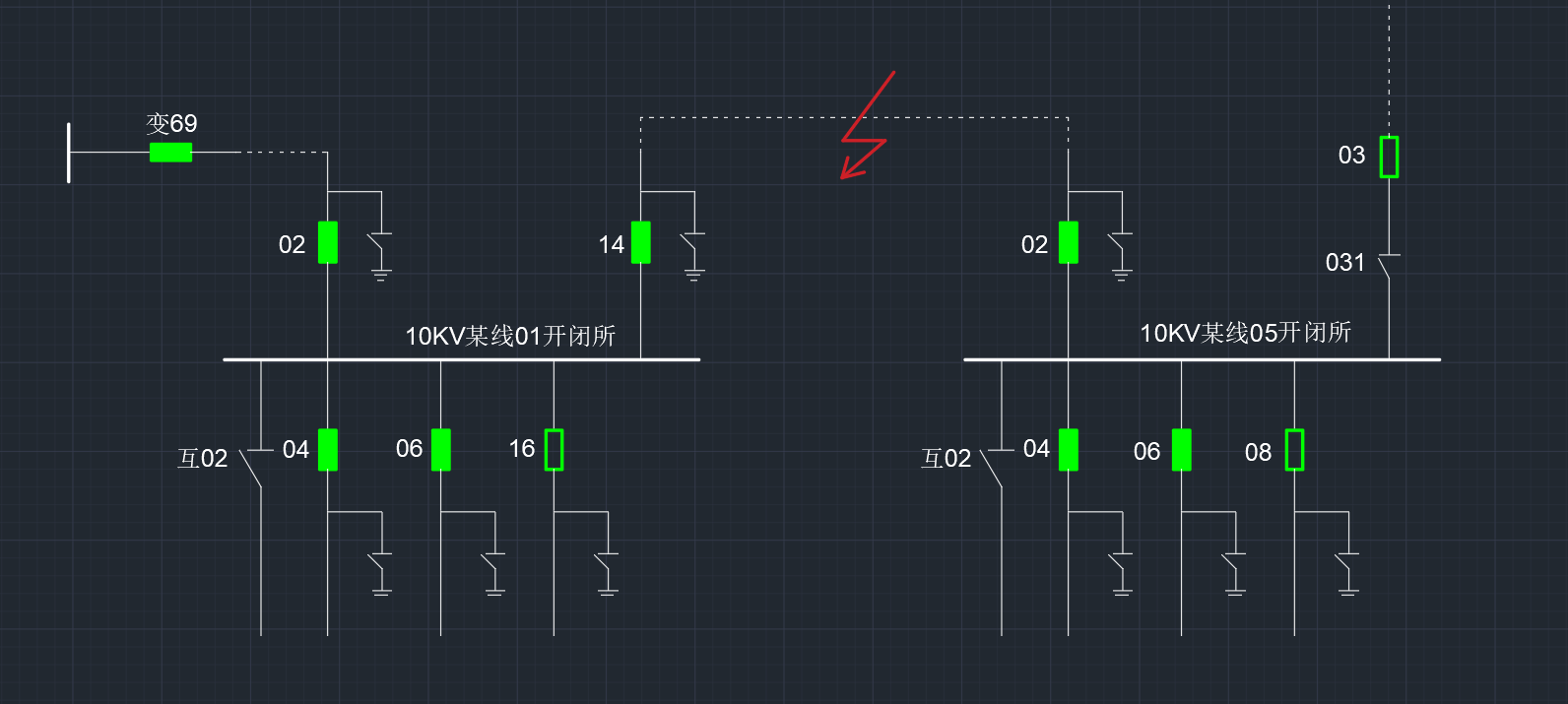

    不停電情況下完成集中型FA,故障點發生在01開閉所14開關與05開閉所02開關之間,此 時01開閉所可以檢測到故障電流,05開閉所檢測不到故障電流。 01開閉所14開關故障跳閘,主站啟動全自動FA策略,遙控跳開05開閉所02開關,合上聯絡開關03,完成轉供。 試驗過程中涉及到開關跳閘,需要將涉及到開關的遙控遙信線接至備用間隔上。 將01開閉所備用間隔16控制線引至14DTU裝置上,同理將05開閉所備用開關08引線至02DTU裝置上,做好14與02間隔原開關的絕緣工作,防止誤動。 由于主站系統中變69開關位置由變電站系統傳過來,因此需要主站廠家配合將FA啟動檢測改至01開閉所14上,并將01開閉所14開關在現場由DTU廠家更改為保護策略,做好安全措施。

    此次試驗使用配電之星-P2200 配電自動化終端測試儀,可三相同時輸出30A電流,最大輸出100A,滿足現場輸出要求。





    △ 配電之星-P2200 配電自動化終端測試儀

    03



    試驗流程

    1)在01開閉所將14開關DTU的CT用短接線封好,確保CT二次不開路,隨后接好測試儀電流線。

    2)將01開閉所中16開關柜及05開閉所中08、03開關柜斷開后搖出小車,確保開關柜處于試驗位,將DTU跳閘壓板退出,防止誤動。

    3)詢問主站FA策略更改完成,隨后遙控合上01開閉所14開關、05開閉所02開關,斷開05開閉所03開關。

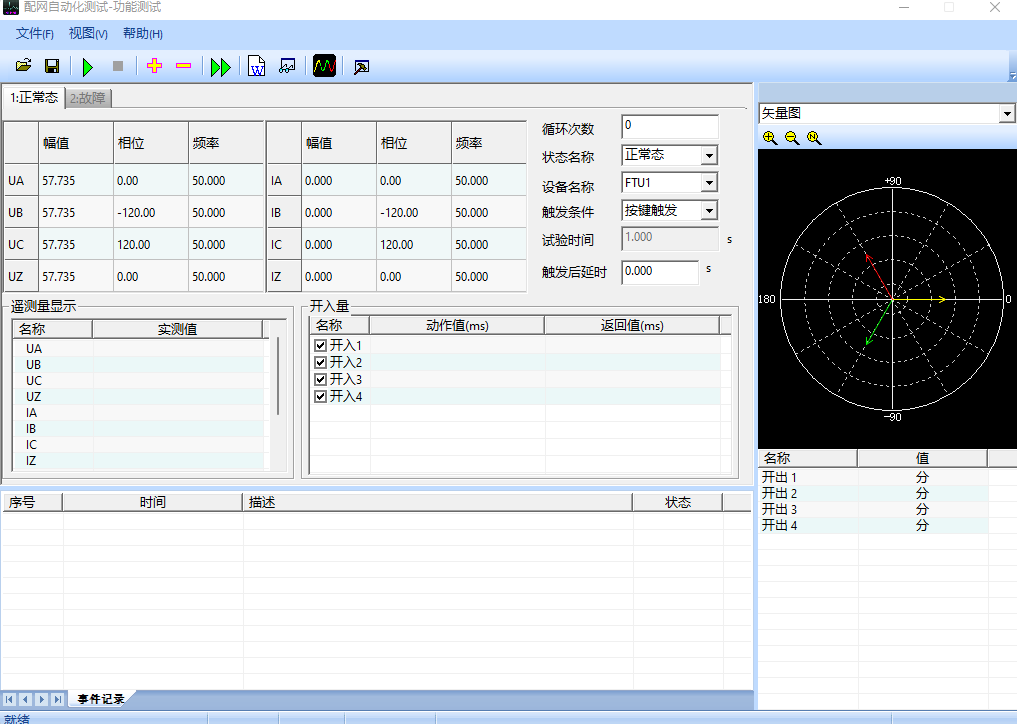

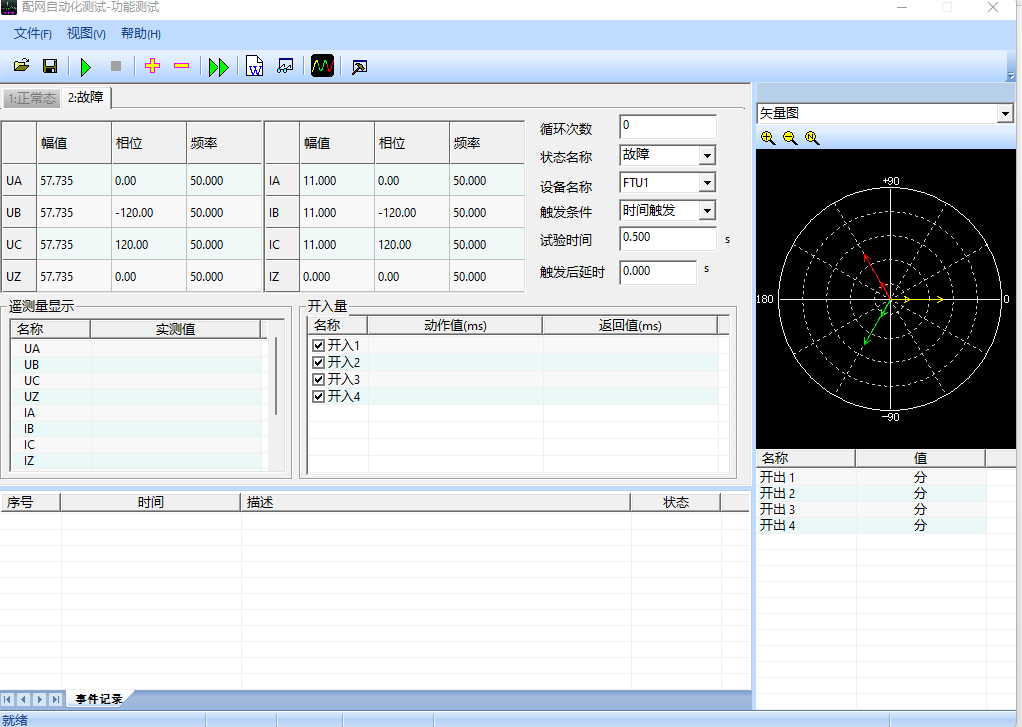

    4)配電之星-P2200 進入功能試驗界面,設置正常態及故障態,然后運行。

    5)在 01 開閉所觀察到 16 開關柜跳閘后,可在 05 開閉所觀察到 08 開關柜跳閘, 03 開關柜合 上,做好主站策略信息記錄與資料整理。



    04



    恢復現場

    試驗完成后將01開閉所與05開閉所中的14、16、02、08間隔恢復接線,合上所有的跳合閘壓板,將小車搖進去后恢復所有的開關位置,拆除接地線,完成試驗。

    ?
